Verbouwing hal
Op deze site lees je meer informatie over de verbouwing van de hal in PERRON-3. Een ingrijpend project in fases, wat ongeveer een jaar zal duren. We geven hier regelmatig een update op hoofdlijnen. Huurders worden via een aparte communicatielijn op de hoogte gebracht.
Hieronder zie je informatie over:
• de bouwfases in grote lijnen
• wat er verandert voor jouw bezoek
• werkzaamheden in fases
• planning en terugblik per week
Nu even anders, straks duidelijker en huiselijker
We zijn aan het verbouwen! PERRON-3 krijgt een nieuwe, warme en overzichtelijke entree. Zo maken we het gebouw gastvrijer en makkelijker toegankelijk voor iedereen. Fijn dat we al zo snel konden starten. Maar uiteraard brengen we je graag op de hoogte van wat dat voor je bezoek betekent. Want natuurlijk merk je daar (tijdelijk) ook wat van.
De bouwfases in grote lijnen
Fase 1 • Afgerond
Tijdens deze fase is o.a. het bestaande tochtportaal in de hal gedemonteerd, zodat dit later in de nieuwe entree kan worden teruggeplaatst. De bestaande dekvloer is verwijderd en vervangen, installaties zijn voorbereid en de wanden van de hal zijn geschilderd.
Fase 2 • Start maandag 10 november 2025 (week 46)
De entree bij Burgerzaken wordt volledig gestript. Er komt een nieuwe pui, een tijdelijke balie voor Burgerzaken wordt geplaats, een akoestisch plafond wordt aangebracht, de wanden worden geschilderd en er komt een extra deur naar Burgerzaken. Ook wordt de luifel opnieuw bekleed.
Kerstvakantie – Week 52 t/m week 01
Tijdens deze periode vinden geen werkzaamheden plaats. Alle ingangen zijn dan bereikbaar.
Fase 3 • Start maandag 5 januari 2026 (week 2)
Vanaf deze datum verandert de toegang tot het gebouw:
• Bibliotheek via de nooduitgang van de bibliotheek
• Perron 3 via de hal
• Burgerzaken via de nieuwe entree
• De entree van het trappenhuis is dan gesloten.
In deze fase worden schilderwerkzaamheden uitgevoerd, de troffelvloer aangebracht en een nieuwe brandwerende toegang tot het trappenhuis geplaatst. Aansluitend wordt ook in een deel van de hal de troffelvloer aangebracht.
Fase 4 • Februari 2026 (onder voorbehoud)
PERRON-3 is in gesprek met een huurder voor het gedeelte dat onder fase 4 valt. Als dit doorgaat, zal deze bouwfase aansluitend aan fase 3 worden uitgevoerd, eind februari 2026.
Fase 5 • Q3 2026
In het derde kwartaal van 2026 wordt het gedeelte van Burgerzaken verbouwd, de vloerafwerking van de entree gemaakt en het tochtportaal teruggeplaatst.
Wat verandert en wat betekent dat voor je bezoek aan PERRON-3?
• Ingang bouwfase 2 (10 november t/m 19 december):
Hoofdingang: aan de voorkant (parallel aan de Deken van Roestellaan).
Achterzijde: aan de achterzijde (parallel aan het spoor) en dan bij het bord Ingang D is de achterdeur. Let op: niet toegankelijk voor rolstoelen, kinderwagens etc. i.v.m. een trap.
Theater, horeca, en receptiebalie zijn gewoon bereikbaar via de begane grond.
Kleine Zaal, vergaderzalen en workshopsruimtes op etage 1 en 2 zijn bereikbaar via twee liften of trappen (oudbouw en nieuwbouw deel) naar de 1e of 2e verdieping.
Volg de tijdelijke bewegwijzering. Je kunt je melden bij de receptiebalie of aan de bar bij een van onze medewerkers. Zij helpen je graag verder.
• Routing in het gebouw
Binnen het gebouw staat de route met duidelijke borden aangegeven. Vind je het toch lastig? Of heb je een vraag? De medewerkers van PERRON-3 en haar huurders helpen je graag op weg. Voorstellingen, afspraken en cursussen gaan gewoon door. Alle afdelingen blijven bereikbaar.
• Parkeren

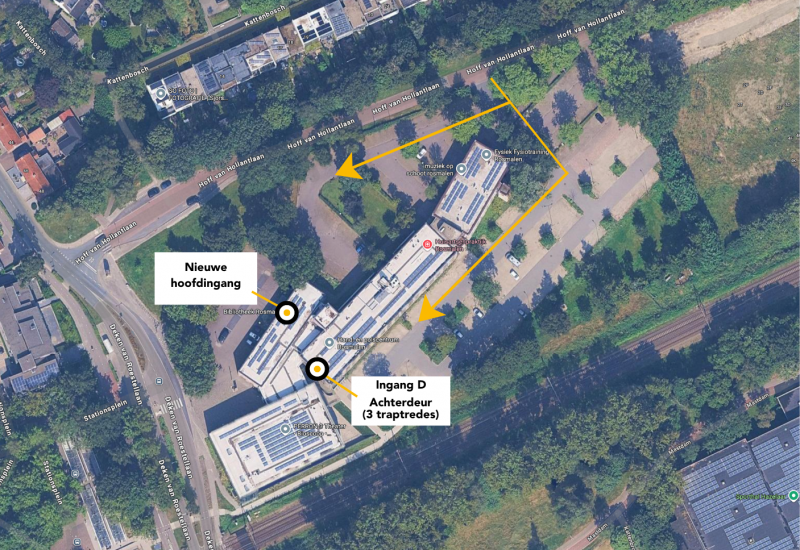

Je kunt zowel aan de zijkant als aan de achterkant van het pand parkeren. Via de zijkant loop je naar de hoofdingang. Aan de achterzijde kun je via Ingang D door de achterdeur naar binnen het trappenhuis binnen. Zie plattegrond hieronder.
• Rolstoelen en kinderwagen
Let op: rolstoelen en kinderwagens kunnen niet aan de achterzijde binnen. Er zijn bij de hoofdingang enkele parkeerplaatsen voor mindervaliden gereserveerd.
• Meerdere fases
De verbouwing verloopt in verschillende stappen. Zo blijft PERRON-3 bereikbaar, ook tijdens de werkzaamheden.

Wat doen wij om je te helpen?
• Heldere bewegwijzering, zowel binnen als buiten.
• Medewerkers van PERRON-3 en haar huurders helpen je graag bij vragen
• Updates via schermen in het gebouw en deze website
Dank voor je begrip
Een verbouwing brengt altijd overlast met zich mee, maar samen zorgen we ervoor dat het voor bezoekers makkelijk en toegankelijk blijft. Zodat we straks iedereen weer kunnen verwelkomen in een warme entree waar iedereen zich thuis voelt.
Werkzaamheden Fase 2 (vanaf ma 10 nov)
Wijzing ingang en aangepaste looproute
Er wordt gewerkt aan de toekomstige hoofdingang bij Burgerzaken. Deze gaat daarom tijdelijk weer dicht. De oude hoofdingang aan de Deken van Roestellaan gaat tijdelijk weer open. De achterdeur naar het trappenhuis blijft open (bij Ingang D).
Deze werkzaamheden hebben verder geen gevolgen voor de bereikbaarheid van de verschillende onderdelen binnen het pand. Alle huurders en etages blijven bereikbaar. Volg de tijdelijke bewegwijzering.
Planning en terugblik per week
Week 46 (10 nov)
• Start fase 2: werkzaamheden in hal bij Burgerzaken.
• Nieuwe hoofdingang bij Burgerzaken gaat tijdelijk dicht, de oude hoofdingang bij de hal gaat tijdelijk weer open.
Week 44 (27 okt) • GEREED

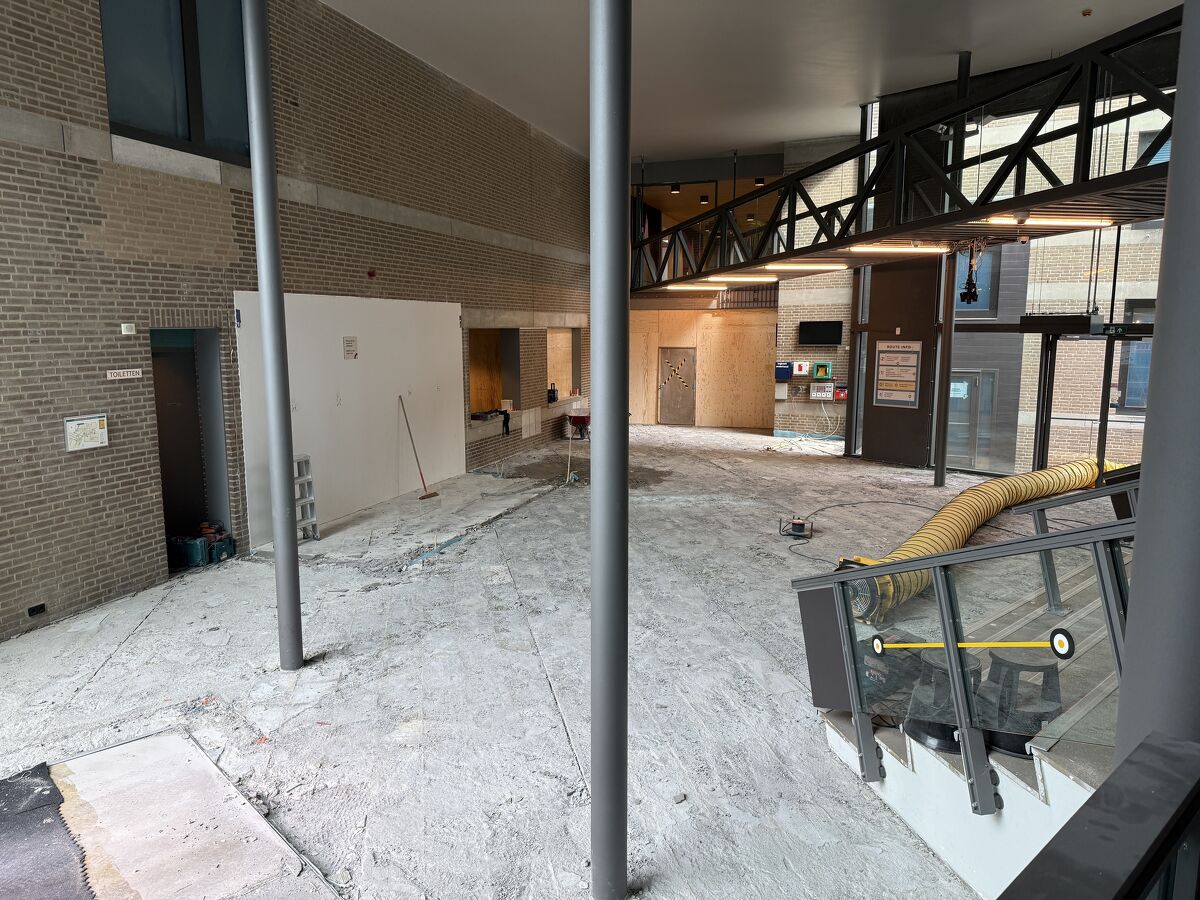

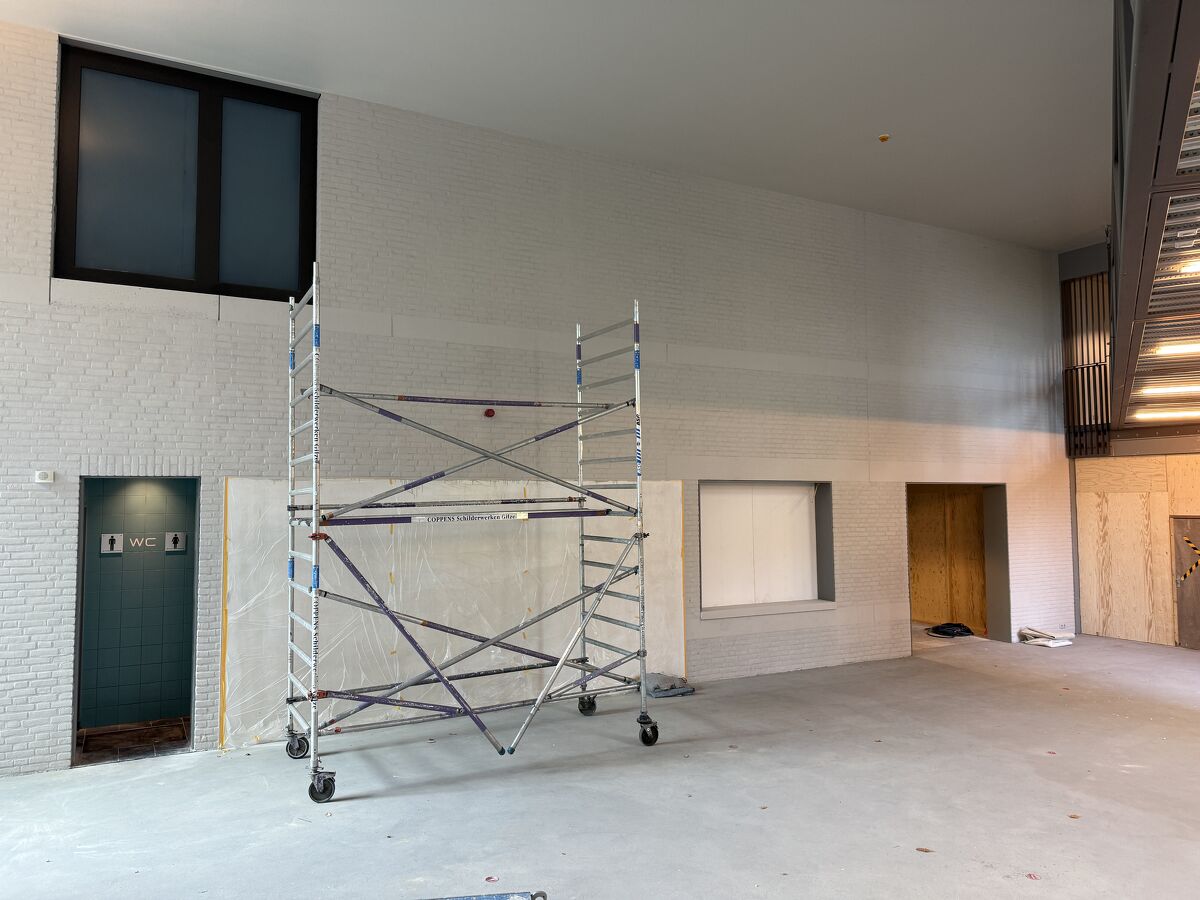

• Starten met het saus- en schilderwerk in de hal.
Week 43 (20 okt) • GEREED

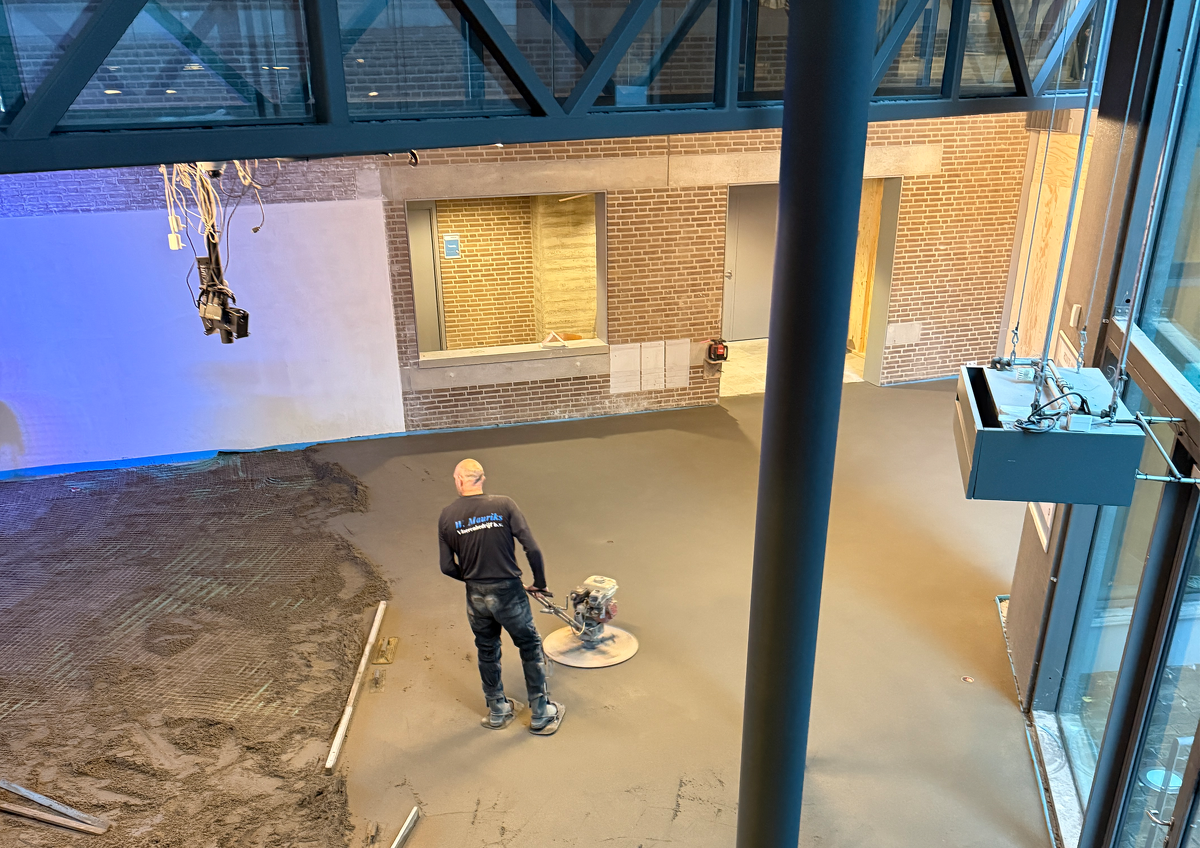

• Nieuwe vloerverwarming geplaatst
• Nieuwe cementdekvloer gestort. (let op: De afwerkvloer (troffelvloer) wordt dus deze week niet aangebracht. Dit gebeurt pas na de werkzaamheden aan de vloer in fase 3. Dit heeft te maken met de droogtijd van de cementdekvloer en het opstookprotocol van de vloerverwarming voorafgaand aan het aanbrengen van de troffelvloer. De cementdekvloer zal echter wel beloopbaar zijn, waardoor de verdere planning ongewijzigd blijft.)
Week 42 (13 okt) • GEREED
• Volledige verwijdering cementdekvloer: Aan het begin van de week wordt de resterende cementdekvloer verwijderd.
• Aanleg installaties: na verwijdering van de vloer worden de riolering en waterleidingen voor de nieuwe koffiecorner aangebracht. Ook worden de vloerpotten en overige elektrische voorzieningen geïnstalleerd.
• Verwijderen borstwering: de borstwering wordt verwijderd om een doorgang te creëren naar de ruimte die bekend staat als ‘de trouwzaal’.
Week 41 (6 okt) • GEREED
• Fase 1 start.
• Nieuwe (tijdelijke) entrees in gebruik genomen
• Officiële start bouw: de wethouder bracht een bezoek aan de bouwplaats en verrichtte de officiële openingshandeling van de verbouwing.
• Start sloopwerkzaamheden hal: de vloer in de hal is verwijderd.
• Ook de bestaande garderobe is verwijderd en het tochtportaal is gedemonteerd en tijdelijk opgeslagen, zodat deze in fase 4 teruggeplaatst kan worden in de nieuwe entree bij Burgerzaken.
Dit bericht wordt regelmatig geactualiseerd
Update: 7 november 2025
